Ocena inwestycji nie sprowadza się do pytania, ile projekt zarobi łącznie, ale ile z tych przyszłych pieniędzy jest naprawdę warte dziś. W tym artykule pokazuję, czym jest NPV, jak je policzyć bez zbędnego żargonu i jak odczytać wynik tak, żeby nie pomylić atrakcyjnej prognozy z faktycznie dobrym projektem. Dorzucam też prosty przykład, porównanie z innymi metodami i najczęstsze błędy, które potrafią całkiem odwrócić sens analizy.
Najważniejsze wnioski o wartości bieżącej netto
- NPV mierzy, czy inwestycja tworzy wartość po uwzględnieniu czasu, ryzyka i kosztu kapitału.
- Wynik dodatni zwykle oznacza projekt opłacalny, a ujemny sygnalizuje niszczenie wartości.
- Do obliczeń potrzebujesz nie zysku księgowego, tylko realnych przepływów pieniężnych i stopy dyskontowej.
- Najwięcej błędów wynika z nadmiernie optymistycznych założeń, złej stopy dyskontowej i pomijania kosztów końcowych.
- W praktyce najlepiej traktować tę metodę razem z IRR, okresem zwrotu i prostym testem wrażliwości.
Co oznacza wartość bieżąca netto w praktyce
W uproszczeniu NPV pokazuje różnicę między tym, co projekt ma wygenerować w przyszłości, a tym, co inwestor musi dziś wyłożyć, aby go uruchomić. Ja patrzę na to jak na filtr: jeśli po zdyskontowaniu przyszłych przepływów zostaje nadwyżka, projekt tworzy wartość; jeśli nie, kapitał można zwyczajnie wykorzystać lepiej gdzie indziej.
To ważne, bo pieniądz dziś nie jest tym samym co pieniądz za rok. W 2026 r. ten prosty fakt widać szczególnie wyraźnie: inflacja, koszt finansowania i ryzyko wykonania sprawiają, że przyszłe wpływy trzeba przeliczać na ich dzisiejszą wartość. Dlatego sama suma przychodów nie wystarcza, podobnie jak sama estetyka projektu nie mówi jeszcze nic o jego użyteczności. Liczy się to, co projekt naprawdę zostawia po drodze: gotówka, czas i margines bezpieczeństwa.
Najprostsza interpretacja wygląda tak: dodatnie NPV zwykle oznacza, że inwestycja daje stopę zwrotu wyższą niż wymagana przez kapitał, wynik bliski zera mówi o projekcie granicznym, a ujemny wskazuje, że przedsięwzięcie nie pokrywa kosztu pieniądza w czasie. Zanim przejdę do wzoru, warto pamiętać o jednym: w tej metodzie nie chodzi o „ładną prognozę”, tylko o realistyczny rachunek.
To prowadzi do pytania, jak takie wyliczenie zrobić poprawnie, bez gubienia się w samych symbolach i założeniach.

Jak policzyć NPV bez gubienia się w wzorach
W praktyce korzystam z prostego schematu: biorę początkowy wydatek, dodaję wszystkie przyszłe przepływy pieniężne, a każdy z nich przeliczam na dzisiejszą wartość przy pomocy stopy dyskontowej. W zapisie wygląda to tak:
NPV = Σ CFt / (1 + r)t - I0
Gdzie:
- CFt to przepływ pieniężny w okresie t,
- r to stopa dyskontowa, czyli wymagany koszt kapitału lub minimalna oczekiwana stopa zwrotu,
- t to numer okresu,
- I0 to nakład początkowy.
Jeśli chcę policzyć to dobrze, trzymam się pięciu kroków:
- Ustalam realny koszt startowy projektu, nie tylko cenę zakupu, ale też montaż, wdrożenie, szkolenia i uruchomienie.
- Szacuję roczne lub miesięczne przepływy netto, czyli to, co zostaje po kosztach operacyjnych, podatkach i bieżących wydatkach.
- Dobieram stopę dyskontową. W prostych projektach może to być koszt kapitału własnego lub długu, a w bardziej złożonych analizach często używa się WACC, czyli średniego ważonego kosztu kapitału.
- Dyskontuję każdy przyszły przepływ osobno, bo pieniądz z różnych lat nie ma tej samej wartości.
- Na końcu dodaję ewentualną wartość końcową, na przykład sprzedaż sprzętu, oraz uwzględniam kapitał obrotowy, jeśli projekt go zamraża.
Najczęstszy błąd na tym etapie jest banalny, ale kosztowny: mieszanie danych nominalnych z realnymi. Jeśli prognozuję przepływy w cenach bieżących, stopa dyskontowa też powinna być nominalna. Jeśli liczę wszystko „po odjęciu inflacji”, muszę trzymać się wersji realnej. Ta spójność ma większe znaczenie, niż wielu początkujących zakłada. Kiedy rachunek jest już poprawnie zbudowany, dopiero wtedy ma sens interpretacja wyniku.
Jak interpretować wynik i kiedy projekt naprawdę jest opłacalny
W praktyce patrzę na trzy proste scenariusze. NPV większe od zera oznacza, że projekt powinien zwiększać wartość, bo generowane przepływy przewyższają koszt kapitału. NPV równe zeru mówi, że inwestycja tylko „oddaje” oczekiwaną stopę zwrotu, bez dodatkowej premii. Wynik ujemny to sygnał, że kapitał może pracować lepiej gdzie indziej.
Nie traktuję jednak dodatniego wyniku jak automatycznej zgody na inwestycję. Jeśli margines jest mały, projekt staje się bardzo wrażliwy na zmianę założeń. Wystarczy lekko niższa sprzedaż, wyższy koszt długu albo przesunięcie startu o kilka miesięcy i zysk wartości potrafi zniknąć. Dlatego przy projektach granicznych zawsze pytam nie tylko „czy jest dodatni wynik?”, ale też „o ile bezpieczny jest ten wynik?”.
- Duże dodatnie NPV daje komfort decyzji, ale nadal wymaga sprawdzenia założeń.
- Małe dodatnie NPV bywa sygnałem ostrzegawczym, nie sukcesem samym w sobie.
- Wynik bliski zera zwykle oznacza, że decyzja zależy od jakości wykonania, a nie samego modelu.
- Wynik ujemny nie zawsze kończy temat, ale wymaga bardzo mocnego uzasadnienia strategicznego, którego liczby same nie pokazują.
Żeby to zobaczyć na konkretnych liczbach, przejdźmy do prostego przykładu z inwestycją, która dobrze pasuje do świata mody i biżuterii.
Przykład z inwestycji w butik biżuteryjny
Załóżmy, że butik z biżuterią planuje odświeżenie sklepu internetowego, lepszą sesję produktową i system automatyzacji zamówień. Inwestycja startowa wynosi 100 000 zł, a oczekiwane netto przepływy w kolejnych czterech latach to po 35 000 zł rocznie. Jako stopę dyskontową przyjmuję 10%, bo taki poziom dobrze oddaje koszt kapitału i ryzyko projektu.
| Rok | Przepływ pieniężny | Wartość zdyskontowana |
|---|---|---|
| 0 | -100 000 zł | -100 000 zł |
| 1 | 35 000 zł | 31 818 zł |
| 2 | 35 000 zł | 28 926 zł |
| 3 | 35 000 zł | 26 296 zł |
| 4 | 35 000 zł | 23 906 zł |
Suma zdyskontowanych wpływów wynosi około 110 946 zł. Po odjęciu nakładu początkowego zostaje 10 946 zł dodatniej wartości. To oznacza, że projekt w tym układzie tworzy wartość, ale nie w ogromnej skali. Właśnie takie przypadki lubię analizować szczególnie dokładnie, bo pozornie „dobra” inwestycja może łatwo stracić sens, gdy spadnie sprzedaż albo wzrośnie koszt kapitału.
Jeśli w tym samym przykładzie przepływy okazałyby się niższe o kilka tysięcy rocznie, wynik mógłby spaść do zera lub wejść na minus. To pokazuje, że liczy się nie tylko sam rachunek, lecz także odporność założeń. Z tego powodu obok NPV często patrzę na inne wskaźniki, które łapią nieco inny fragment rzeczywistości.

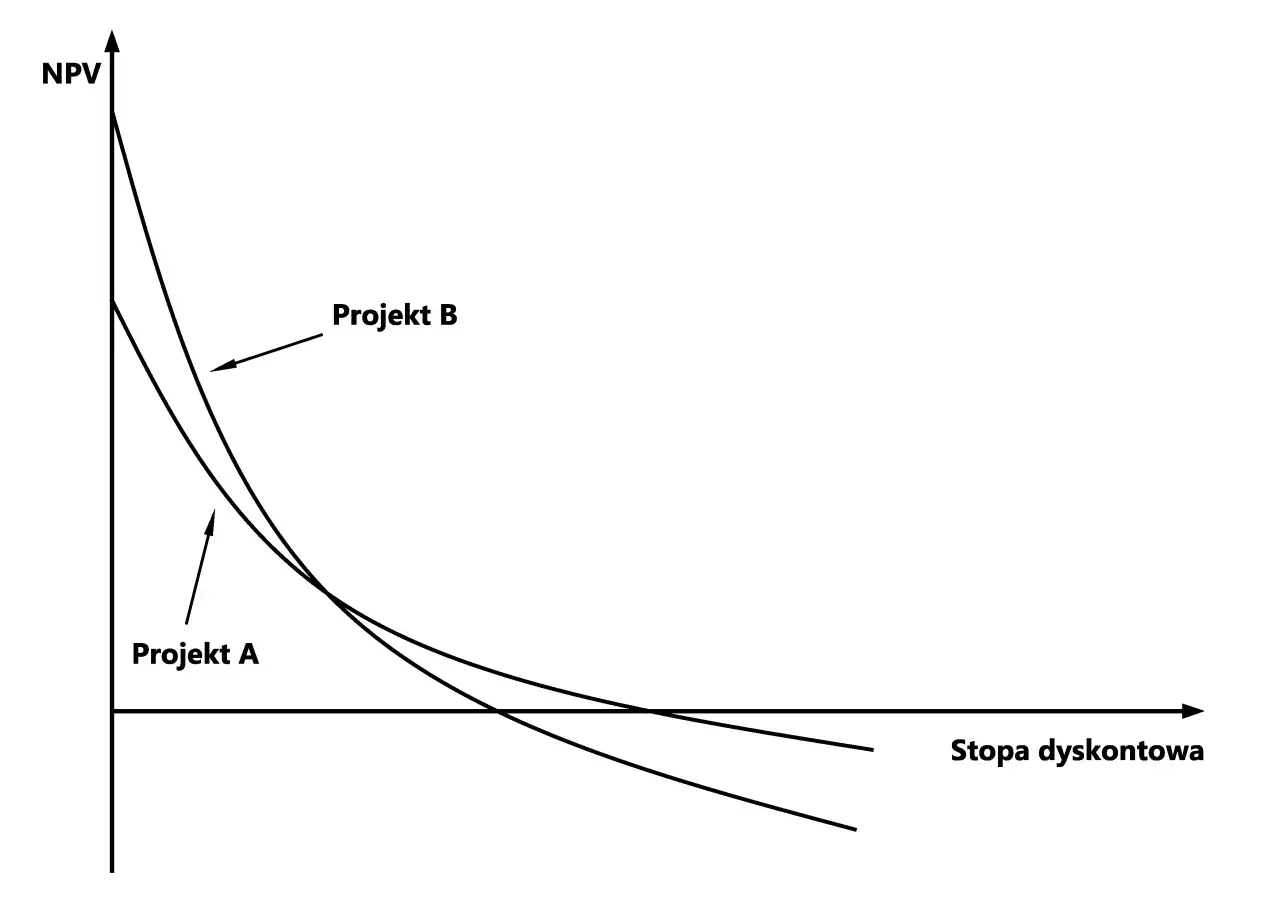

NPV na tle IRR i okresu zwrotu
W praktyce najlepsza decyzja powstaje rzadko z jednego wskaźnika. Ja zwykle porównuję NPV z IRR i okresem zwrotu, bo każdy z tych mierników opowiada inną część historii. NPV mówi o wartości dodanej, IRR pokazuje procentową stopę zwrotu, a okres zwrotu odpowiada na pytanie, jak szybko kapitał wróci do portfela.
| Metoda | Co pokazuje | Największa zaleta | Największe ograniczenie |
|---|---|---|---|
| NPV | Ile wartości tworzy projekt po uwzględnieniu kosztu pieniądza w czasie | Najlepiej pokazuje realny wzrost wartości | Wynik zależy od jakości prognoz i stopy dyskontowej |
| IRR | Jaki procentowy zwrot daje projekt | Łatwy do intuicyjnego odczytu | Może faworyzować mniejsze projekty i bywa problematyczny przy niestandardowych przepływach |
| Okres zwrotu | Po jakim czasie inwestycja odzyskuje nakład | Dobry do oceny płynności i ryzyka | Ignoruje przepływy po momencie zwrotu i zwykle pomija wartość pieniądza w czasie |
Jeśli mam wybrać tylko jeden wskaźnik do oceny opłacalności, wybieram NPV. Jeśli mam porównać projekty o różnej skali, ta metoda jest zwykle bardziej uczciwa niż sam IRR. Z kolei okres zwrotu traktuję jako kontrolę bezpieczeństwa, a nie pełną odpowiedź. I właśnie dlatego nie warto zatrzymywać się na jednej liczbie, bo dopiero zestawienie kilku metod ujawnia, gdzie projekt faktycznie stoi.
To prowadzi prosto do pytań o ograniczenia, bo żadna metoda nie działa dobrze, jeśli dane wejściowe są zbudowane na życzeniach zamiast na faktach.
Gdzie ta metoda myli najbardziej i jak ich uniknąć
Najwięcej problemów nie wynika z samego wzoru, tylko z tego, co trafia do środka. W praktyce widzę kilka błędów, które powtarzają się wyjątkowo często:
- Zbyt optymistyczne przepływy pieniężne - przychody są zawyżane, a koszty zaniżane. To klasyczny sposób na sztucznie dodatni wynik.
- Pomijanie nakładów ukrytych - wdrożenie, serwis, szkolenia, integracje, podatki i kapitał obrotowy potrafią zmienić cały obraz projektu.
- Źle dobrana stopa dyskontowa - jeśli jest za niska, projekt wygląda lepiej, niż powinien; jeśli za wysoka, zbyt łatwo go skreślić.
- Mieszanie nominalnych i realnych danych - inflacja wchodzi wtedy do modelu dwa razy albo wcale, a wynik traci sens.
- Ignorowanie ryzyka wykonania - nawet dobry projekt może się posypać, jeśli zależy od jednego dostawcy, jednej platformy sprzedaży albo jednego sezonu.
- Porównywanie projektów bez tej samej bazy - inne horyzonty czasowe, inne skale i inne założenia potrafią dać mylące wnioski.
W takich sytuacjach robię prosty test wrażliwości: sprawdzam, co stanie się z wynikiem, jeśli sprzedaż spadnie o 10%, koszty wzrosną o 10% albo start projektu przesunie się o kwartał. To nie jest skomplikowane, a daje dużo więcej niż ślepa wiara w jeden scenariusz. Jeśli wynik szybko przechodzi z dodatniego na ujemny, projekt wymaga ostrożności, nawet gdy arkusz wygląda profesjonalnie.
Najbardziej uczciwa analiza nie udaje pewności tam, gdzie jej nie ma. Zamiast tego pokazuje zakres możliwych rezultatów i pozwala ocenić, czy ryzyko jest warte potencjalnej premii. Gdy mam już taki obraz, mogę przejść do decyzji bez złudzeń.
Co sprawdzam, zanim uznam projekt za wart kapitału
Jeśli projekt ma przejść z arkusza do realnego finansowania, sprawdzam nie tylko sam wynik, ale też jego odporność. Najpierw patrzę, czy dodatnia wartość utrzymuje się w kilku scenariuszach, potem czy stopa dyskontowa jest spójna z ryzykiem, a na końcu czy inwestycja ma sens strategiczny, nawet jeśli nie jest rekordowo zyskowna. Taka kolejność oszczędza wiele błędów, zwłaszcza tam, gdzie emocje potrafią podbić oczekiwania bardziej niż dane.
W praktyce najbardziej ufam projektom, które mają dodatni wynik nie tylko w wersji bazowej, ale też przy umiarkowanie ostrożnych założeniach. Jeśli dodatkowo okres zwrotu nie jest zbyt długi, a analiza pokazuje niewielką podatność na drobne wahania kosztów i sprzedaży, decyzja staje się dużo solidniejsza. Właśnie tak traktuję NPV: nie jako ozdobną liczbę w prezentacji, ale jako narzędzie do oddzielenia realnej wartości od ładnie opakowanych oczekiwań.
